在我們生活中隨時都會看到砂巖做的欄桿,設計好的砂巖欄桿具有裝飾意義,尤其在園林建筑中,砂巖欄桿也是不可少的,既可以攔隔維護將不同的區域分割開來,又不會隔斷各區域之間的聯系。而砂巖欄桿又是怎么樣安裝完工的呢?讓匯豐砂巖為您講解。?
砂巖欄桿【圖樣設計】→【石料選擇】→【加工制作】→【安裝】

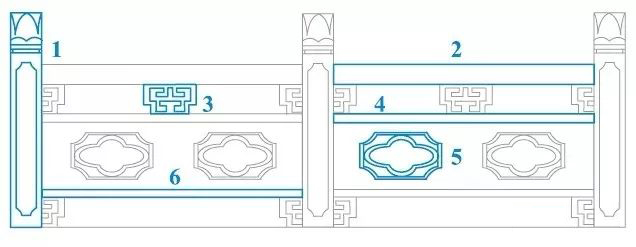

首先了解一下欄桿各構件的名稱

?
【STEP 1】砂巖欄桿構件進場驗收
① 加工好的砂巖欄桿構件不得有裂縫、隱殘、污點、紅白線、石鐵等缺陷??捎描F錘仔細敲打,如有清脆作響之聲,即為無裂縫隱殘的砂巖欄桿構件。
② 砂巖欄桿的走向需符合其構件的受力要求,地栿石需為水平走向,柱子和角柱應為垂直走向。砂巖欄桿構件品種、質量、加工標準、規格尺寸、標號、色澤應符合設計要求。
③ 檢查砂巖欄桿的榫長是否達到設計要求;
④ 檢查梯段、轉角、弧形或其他異型雕刻構件是否根據圖紙要求放樣下料,異型構件圖案的加工及角度控制是否準確。
⑤ 核對砂巖欄桿構件上的編號標記,若出現編號不齊全或不明顯等情況,應補編,以免后續裝錯。
【STEP 2】正式安裝前的技術交底工作
① 根據設計要求,結合現場情況制定砂巖欄桿施工方案。
② 拉線檢查,復核地基墊層表面標高是否符合設計要求。
③ 砂巖石欄桿在安裝前,需按照設計的圖紙繪制出地栿石、欄板石、柱等構件的排列圖,在施工部位放出時構件的中心線和邊線。同時,清理構件表面的污垢、水銹等雜質。
【STEP 3】砂巖欄桿地栿石的鋪設
① 拉通線確定中心線及邊線,并彈出墨線,然后安線穩好地栿石。
② 地栿石穩好后,確定砂巖欄桿望柱和欄板的位置。
③ 地栿石鋪設時應先座漿,即先在草地鋪設水泥砂漿,安線用撬棍將地栿石找平、找正、墊穩。然后用大麻刀灰勾縫。
④ 最后將表面沖刷干凈。
【STEP 4】安裝砂巖欄桿的望柱
① 在砂巖欄桿柱座面上彈出柱身邊線,在柱座側面彈出柱身中心線,安裝柱頂上的十字線應與柱中線重合。
② 砂巖欄桿望柱安裝時,應將望柱榫頭和地栿石的榫槽、榫窩清理干凈,在對應的榫窩上抹一層水灰比為0.5的素水泥漿,厚約10mm,再將望柱對準中心線砌上。
③ 安裝時應隨時用線墜檢查整個柱身的垂直,如有偏斜應拆除重砌,注意不得用敲擊方法去糾正。?
??
【STEP 5】安裝砂巖欄桿的欄板?
① 安裝欄板時也應按規矩拉通線,按線安裝,欄板安裝前需在望柱和地栿石之間彈出構造中心線和兩側邊線,校核標高。砂巖欄桿的欄板位置線放完后,按預先畫好的欄板圖進行安裝。
② 欄板安裝前,將望柱和地栿石上的榫槽、榫窩清理干凈,刷一層素水泥漿,隨即安裝,以保證欄板與望柱之間不留縫隙。
③ 在欄板搬運時,必須是每條繩子同時受力,并仔細校對各構件的受力位置之后再慢慢就位,將挑出部位放于臨時支撐上。
④ 當砂巖欄桿就位后,仔細與控制線進行校對,若出現位移應點撬歸位,將構件調整至正確的位置。
⑤ 如石料間的縫隙較大,可在接縫處勾抹石膠,石膠的顏色可根據砂巖欄桿的顏色進行調整,:如縫子很細,應勾抹油膏或石膏;若設計有說明則按設計說明勾縫。
⑥ 安裝完畢后,若局部有凸起不平,可進行打或剁斧,將石面洗平。
【STEP 6】其他細部處理
沉降縫的施工,按設計要求的間距將砂巖欄桿的欄板及地栿石斷開,沉降縫、兩端均應設望柱,縫寬按設計要求進行留設(如無設計要求,按50米留設一道沉降縫,縫寬3cm)?
